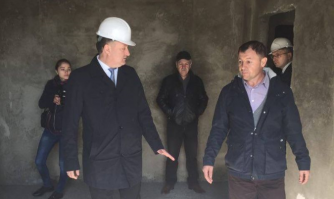

Ministrul Dezvoltării Regionale și Construcțiilor, Vasile Bîtca a efectuat o vizită de inspectare pe șantierul de construcție a locuințelor sociale din localitatea Vărzărești, raionul Nisporeni. Oficialul s-a interesat de graficul de execuție a lucrărilor și termenul de dare în folosință a apartamentelor, precum și a atenționat antreprenorul că un nou termen de finalizare a lucrărilor nu va mai fi acceptat, transmite CURENTUL.
„După modificarea proiectului a fost necesar de a extinde termenul de executare și finalizare a lucrărilor de construcție. În prezent, observăm că apartamentele sunt construite în proporție de 65%, vă atenționez că nu vom accepta un nou termen de finalizare a lucrărilor, blocurile vor fi date în folosință în luna septembrie a anului curent. Vom monitoriza calitatea lucrărilor efectuate și vom stărui pe respectarea graficului”, a subliniat ministrul Dezvoltării Regionale și Construcțiilor, Vasile Bîtca în discuțiile cu antreprenorul general.
În cadrul vizitei de inspectare a șantierului, managerul Unității de Implementare a fazei II (UIP II) de construcție a locuințelor sociale în țara noastră, Iunona Lungul a comunicat care sunt lucrările în desfășurare și a subliniat termenele și calitatea definitivării tuturor lucrărilor prevăzute în contract.
„Astăzi pe șantier muncesc 50 de oameni. În cele patru blocuri au fost finalizate lucrări de tencuială cu mortar pe interior, au fost instalate rețelele interioare de electricitate, apeduct și canalizare, precum și au fost finalizate zidăriile la acoperiș. În prezent se execută termoizolarea fațadei cu vată minerală a blocului 1, în blocul 2 este instalat sistemul de încălzire și ventilare și se execută termoizolația pardoselilor, iar în blocurile 3 și 4 se montează sistemul de încălzire și ventilare și se tencuiesc tavanele”, a subliniat managerul Iunona Lungul, în cadrul discuției cu ministrul, autoritățile locale și responsabilii de pe șantier.
Totodată, managerul proiectului a menționat și lucrările prioritare ce vor fi realizate în perioada imediat următoare.
„Mai este necesar de executat lucrări ce țin de finisările interioare a pereților și tavanelor, montarea ușilor, placarea pereților cu teracotă la blocurile sanitare și bucătării, rețelele inginerești interioare ciclu-II, finisarea fațadelor, rețelele exterioare (apeduct și canalizare, cablul electric, gazoductul), amenajarea teritoriului, montarea țiglei metalice la acoperiș”, a precizat Iunona Lungul.
Amintim, în primăvara anului 2015, în raionul Nisporeni a fost inițiată construcția a 4 blocuri locative, în total 93 de apartamente sociale. Costul total al proiectul fiind de circa 2,8 milioane euro. Banii sunt oferiți de Banca de Dezvoltare a Consiliului Europei (BCE) în cadrul unui împrumut, oferit țării noastre pe un termen de până la 20 de ani.
Apartamentele vor fi finisate la „cheie”, dotate cu blocuri sanitare, aragaz, sistem de încălzire autonom cu cazane electrice, geamuri termopan, uși interioare din MDF, pereți și tavane zugrăvite, pardosea gresie, laminat sau linoleum.
Cristina Parfeni
